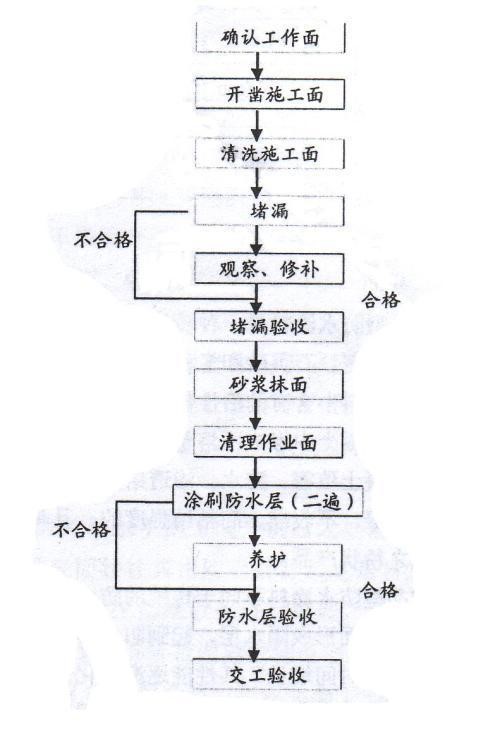

防水涂料施工:

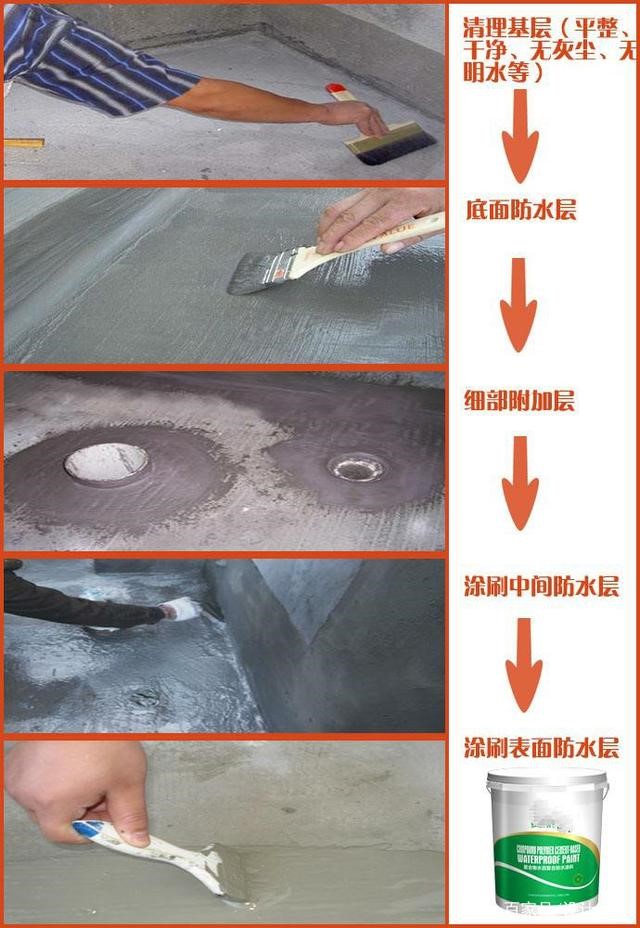

檢查墻地面是否有空鼓,開裂,脫落等問題,如果有進行維修填補。然后打掃干凈墻地面,調制好防水灰漿(按施工面積大小調制,調多浪費,調少),在墻地面進行涂刷,縱橫密集交錯涂刷,地漏,下水管口處做疊加層,施工完畢12-24小時后做閉水試驗,試驗24小時后檢查是否有滲漏,有滲漏進行補漏涂刷,無滲漏結束施工。
墻固施工流程:檢查維修墻地面,解決開裂空鼓等問題。清理干凈墻面,調制好墻固涂料,由高到底進行滾涂施工,眼觀檢查,覆蓋率99%即可。干燥后方可進行后續施工,墻固施工完成未干燥時不可進行灰塵作業。
注意事項:
結構層基面要求平整、堅實、無起砂、無起皮、無水泥浮漿、無明水,如有缺陷,應對基層進行處理,為更好的提高涂料與基層的粘接效果,推介使用油性基層處理劑,基層處理劑干燥后即可進行涂料施工。在大面積噴涂施工之前,應先按相關規范和設計要求,對細部節點等部位刮涂涂料做加強處理。
